در پایان سال 2022، شرکت اوراکل جدیدترین نسخه Primavera P6 Professional 22.12 را منتشر نمود.
واقعیتش من خودم مثل نسخههای پیشین انتظار تغییر خاص و چشمگیری نداشتم و بهتره بگم خیلی زود قضاوت کردم و برخی تغییرات در نسخه 22.12 من رو حسابی شگفت زده کرد!
بهرحال این بهروزرسانیها قابلیتهای جدیدتری را در اختیار کاربران قرار میدهد تا با انعطاف بیشتری برنامهریزی، زمانبندی و مدیریت پروژهها را انجام دهند.
حال بیایید باهم به برخی از موارد اضافه شده جدید به Primavera P6 22.12 نگاهی بیندازیم.
بهبود مشاهده و تجزیه و تحلیل دادههای پروژه
در جهت تسلط بیشتر برنامهریزان و کارشناسان کنترل پروژه در فضا و محیط نرم افزار و CPM، این نسخه امکانات بیشتر و متفاوتتری را ارائه نموده است.
مشاهده پروژهها و فعالیتهای پروژهها را در کنار هم با صفحه فعالیتهای اضافی

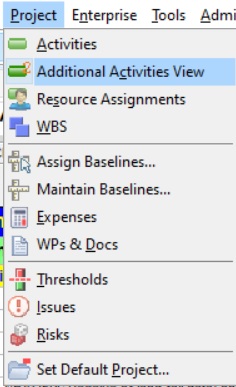

یکی از بزرگترین تغییرات نسخه 22.12 ، امکان مشاهده فعالیتهای پروژهها در کنار هم است. در این نسخه بعد از باز شدن یک پروژه در P6، گزینه جدیدی در زیر منوی پروژهها با عنوان Additional Activity View (نمای فعالیت های اضافی) اضافه گردیده است.

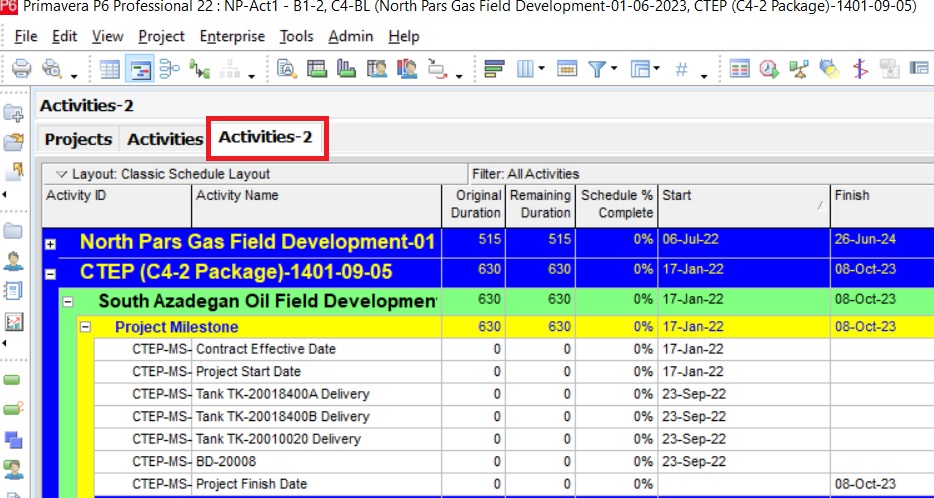

این گزینه یک صفحه فعالیت دوم را باز می کند که میتواند در کنار صفحه اصلی فعالیتها قرار گیرد. هر دوی این صفحات دادههای مربوط به همه پروژههای باز را با الگویی متفاوت نمایش میدهند.
در هر صفحه، میتوانید از طرح بندیهای مختلف برای نمایش دادههای پروژه استفاده کنید. این ابزار به شما امکان را میدهد تا نماهای مختلف یک پروژه را در یک زمان مشاهده نمایید.
به عنوان مثال فرض کنید در یک نما کل فعالیتهای پروژه را می خواهید و همزمان در صفحه دیگر با استفاده از فیلتر فعالیتهای بحرانی و مسیر بحرانی پروژه را ملاحظه نمایید. و یا اینکه در یک نما فعالیتهای پروژه بر اساس WBS دسته بندی شده باشد و در نمایی دیگر و همزمان بر اساس Activity Code. همچنین این گزینه می توانید فعالیت ها را از یک صفحه به صفحه دیگر کپی و جایگذاری نموده و یا بکشید و رها کنید و یا اینکه فعالیت ها را از لایه WBS بالایی به پایین منتقل کنید.

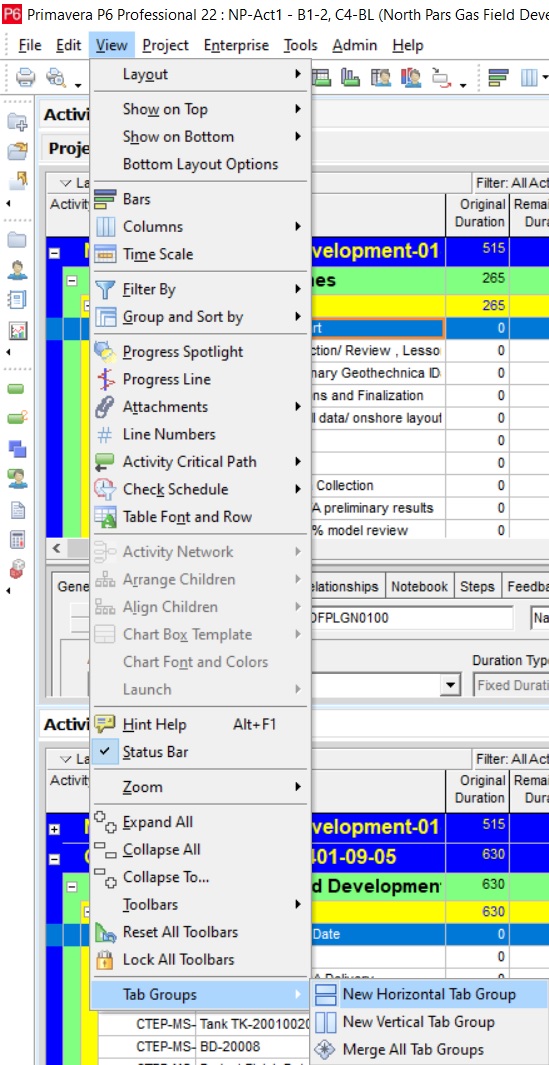

به جای کشیدن و رها کردن یک برنامه طولانی، میتوانیم صفحه را پیکربندی نموده و از یک صفحه به صفحه دیگر کشیده و رها نمایید. برای این کار کافی است از منوی View گزینه Tab Groups را انتخاب و یکی از گزینه های New horizontal/vertical tab group را انتخاب نموده و اقدام به کپی یا هر اقدام دیگر بین نماهای پروژه انجام دهید.
دقت نمایید که هر دو صفحه، یک پروژه را نشان میدهند. اگر در حال برنامه ریزی و انجام تغییرات روی پروژه هستید، فعالیت های هر دو صفحه تحت تأثیر قرار میگیرند. علاوه بر این، نمیتوانید هر دو صفحه فعالیت را همزمان چاپ کنید. در عوض، میتوانید قبل از فشار دادن دکمه چاپ، صفحهای را که میخواهید چاپ کنید، انتخاب نمایید.
تجزیه و تحلیل زمانبندی بر اساس 14 شاخص استاندارد DCMA

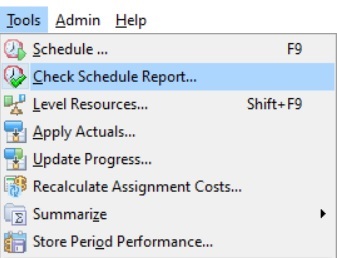

ابزار Check Schedule پیش از این در نسخه تحت وب پریماورا یعنی EPPM وجود داشت. یکی تغییرات مهم نسخه 22.12 نسبت به نسخه های پیشین اضافه شدن این گزینه هست.بدین منظور از منوی Tools گزینه Check Schedule Report را انتخاب نمایید.

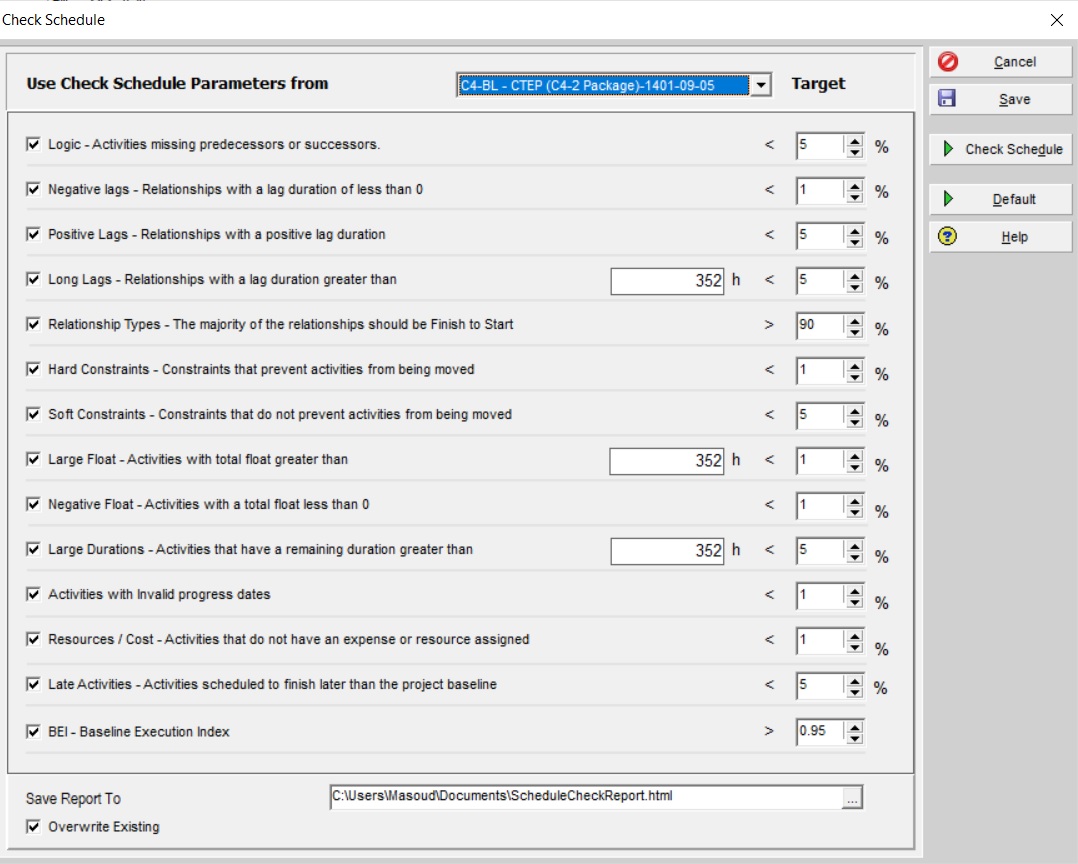

در صفحه تنظیمات می توانید معیارهای ارزیابی زمانبندی و Schedule Health را تغییر دهید و دقیقاً مشخص کنید که به دنبال چه معیارهایی باشید و پروژه شما باید چه درصدهایی را در هنگام بررسی داشته باشد. این گزارش پروژه شما را برای مواردی مانند روابط از دست رفته و شناور منفی و … را بررسی می نماید. و یا اینکه حدود و درصدهای کنترلی را به دلخواه تغییر داده و بر اساس آن از نرم افزار گزارش بگیرید.

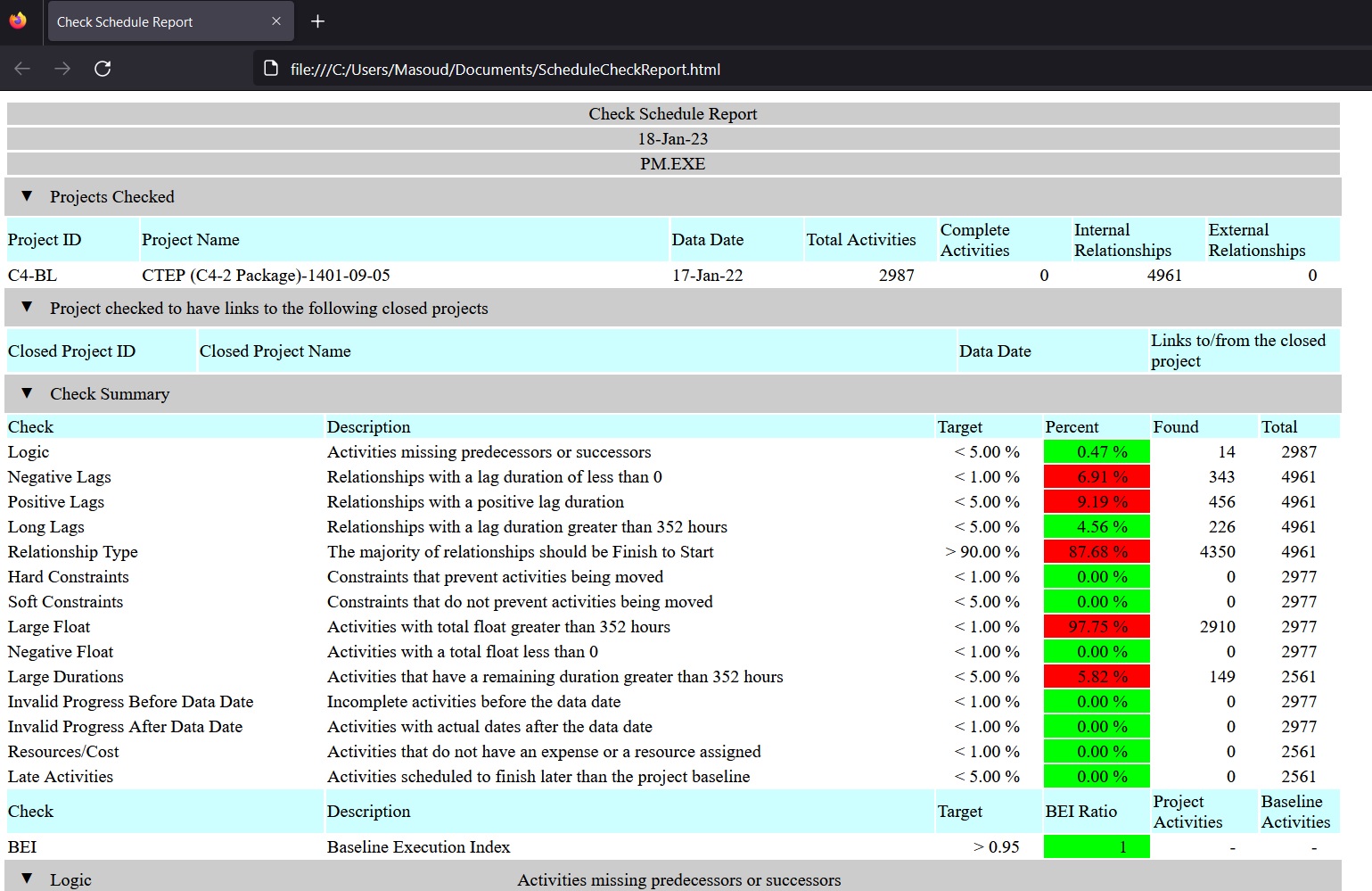

پس از اجرا، نرم افزار زمانبندی پروژه را تجزیه و تحلیل نموده و برای هر شاخص امتیاز ارائه میدهد. این گزارش بسیار شبیه به گزارش زمانبندی هست که با فشردن دکمه F9 ارائه میشد و همچنین امکان ذخیره آن به صورت HTML نیز فراهم می نماید.
این گزارش لیستی از فعالیت هایی را که از معیار هدف عدول نموده اند را با رنگ قرمز به شما نشان میدهد و در ادامه گزارش جزییات آن را هم به تفصیل ارائه میکند.
میتوانید از این دادهها برای شناسایی و رفع هر گونه مشکل در زمانبندی پروژه فعلی خود یا برنامه زمانبندی پیمانکار استفاده نمایید.
بازه های زمانی را برای فیلترهای تاریخ پایان مشخص کنید
تغییر دیگری که به P6 22.12 اضافه شده است، امکان تعیین بازه های زمانی برای فیلدهای Finish Date در فیلترها است. از نسخه Primavera P6 20.4، فیلترهای دارای فیلدهای تاریخ پایان، پایان بازه زمانی را انتخاب می کنند. به عنوان مثال، اگر تاریخ پایان را روی روز جاری تنظیم کنید، فیلد به دنبال پایان روز جاری خواهد بود.
در نسخه های پیشین برنامه، این کار برعکس بود. یعنی قبل از نسخه P6 20.4، فیلدهای Finish Date در فیلترها شروع بازه زمانی را انتخاب میکردند.

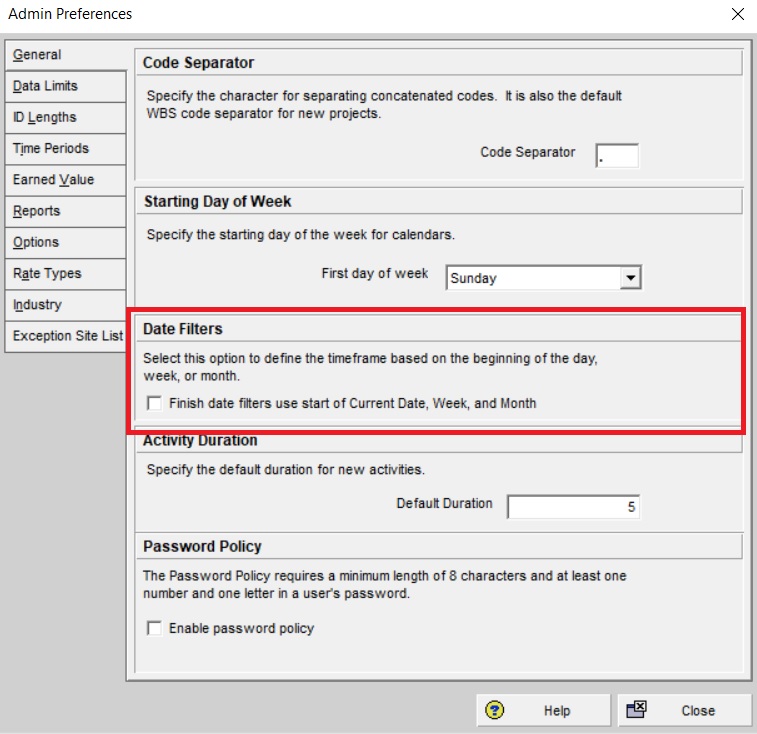

با انتشار نسخه 22.12، کاربران اکنون میتوانند انتخاب کنند که در هنگام استفاده از فیلترها از شروع یا پایان بازه زمانی استفاده نمایند. شما میتوانید این را در تنظیمات Admin تعریف نمایید. در زبانه General، گزینهای برای تعریف بازه زمانی با شروع دوره وجود دارد. اگر این مورد را علامت نزنید، برنامه به استفاده از پایان بازه زمانی ادامه خواهد داد.
محدوده ای از سلولها را برای استفاده از منابع کپی و جایگذاری نمایید

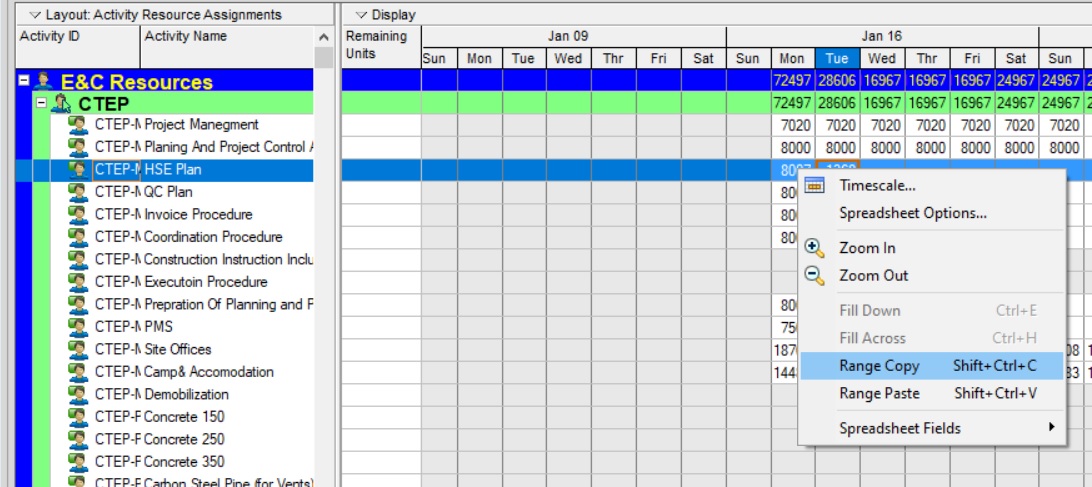

هنگام کار با صفحات گسترده در P6، اکنون میتوانید مقادیر را از طیف وسیعی از سلول ها کپی و جایگذاری نمایید. این ابزار برای صفحه گسترده استفاده از منابع و صفحه تخصیص منابع کار خواهد کرد. کپی کردن محدودهای از سلول ها به شما امکان میدهد چندین سلول را در یک ردیف صفحه گسترده انتخاب و کپی نمایید.
همچنین میتوانید این مقادیر را جایگذاری نموده و تمام سلولهای کپی شده در ردیف انتخابشده جایگذاری میشوند. برای کپی کردن محدودهای از سلول ها، سلولها را انتخاب، کلیک راست کرده و Copy Range را انتخاب نمایید.
Copy Range همچنین دارای یک میانبر صفحه کلید Shift+Ctrl+C است. برای چسباندن سلول ها، یا راست کلیک کرده و Paste Range را انتخاب یا Shift+Ctrl+V را فشار دهید.
ستون های اضافی برای تخصیص برنامه مبنا (Baseline)

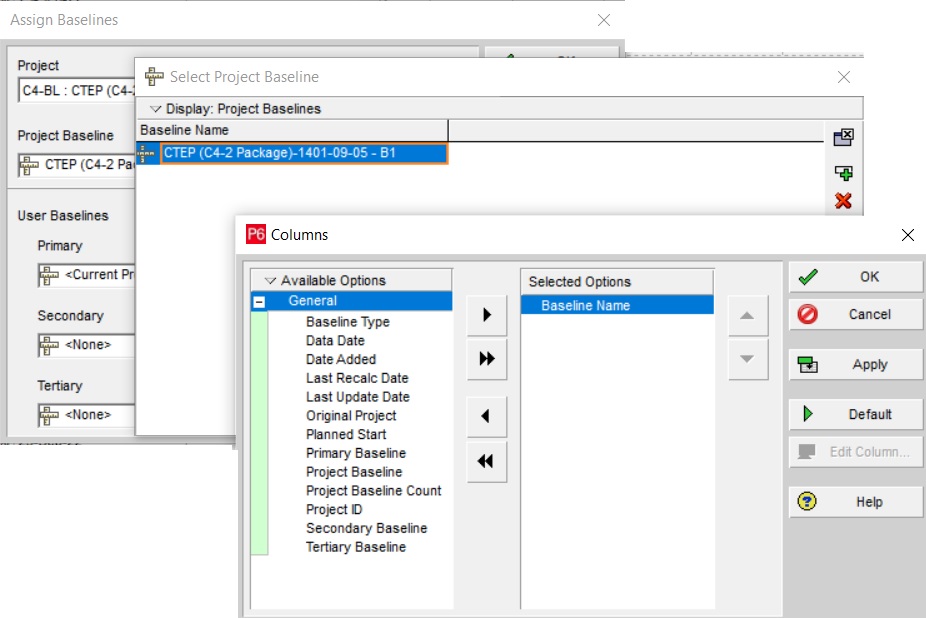

هنگام تخصیص برنامه بیسلاین به یک پروژه،P6 22.12 پیدا کردن دقیق برنامه مورد نیاز را آسانتر نموده است. در مسیر ساخت و ایجاد یک بیسلاین جدید در منوی Maintain Baseline ستونهای جدیدی مانند Data Date، Date Added و Last Update Date اضافه گردیده است. اگر در پنجره Assign Baselines برای اختصاص برنامه مبنا بروید، یک پنجره انتخاب جدید باز میشود. میتوانید در این پنجره کلیک راست کنید تا ستون های بیشتری به جدول اضافه نمایید.
اکنون، میتوانید انواع دادهها را برای خطوط پایه خود مشاهده نمایید. مانند تاریخ اضافه شدن و تاریخ آخرین بهروزرسانی. این اطلاعات به شما کمک مینماید تعیین کنید که کدام خط پایه را باید اختصاص دهید.
در نسخه های قبلی P6، هیچ یک از این اطلاعات اضافی را نمیدیدید و فقط نام و شناسه خط پایه مشاهده میشد.
اکنون، میتوانید تصمیم آگاهانه تری در مورد اینکه کدام برنامه مبنا را تعیین کنید، بگیرید.
فیلدهای ارزش کسب شده برای تخصیص منابع

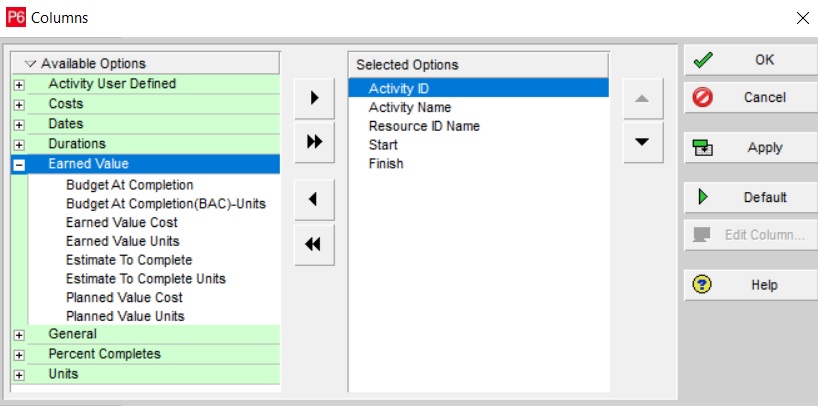

برای کاربران علاقهمند به تجزیه و تحلیل ارزش کسب شده (EVM)، P6 22.12 فیلدهای ارزش کسب شده را برای تخصیص منابع (Resource Assignment) اضافه نموده است. با انتخاب Customize Resource Columns میتوانید این فیلدهای جدید را که در یک دسته جدید با عنوان Earned Value قابل مشاهده است. فیلدهایی مانند:
Budget at Completion Units, Budget at Completion, Estimate to Complete Units, Estimate to Complete, Earned Value Units, Earned Value Cost.
اکنون، میتوانیم پیگیری نماییم آیا هزینههای منابع با کاری که انجام دادهاند مطابقت دارد یا خیر.
بهبود Import و Export
در نهایت، P6 22.12 بهبودهای مختلفی را به فرآیند Import و Export اضافه نمود. این تغییرات به کاربران اجازه میدهد تا کنترل بیشتری بر روی دادههای پروژه در هنگام Import و Export داشته باشند.
Export پروژه ها با نوع فایل IPMDAR
توجه: این افزودنی فقط در Primavera P6 متصل به پایگاه داده PPM یا SQLite موجود است و این گزینه هنگام استفاده از پایگاه دادههای SQL Server در دسترس نخواهد بود.
در P6 22.12، اکنون میتوانید پروژهها را به صورت فرمت فایل IPMDAR ، Export نمایید. پیشتر این گزینه فقط در P6 EPPM موجود بود اما اکنون برای P6 Professional نیز در دسترس است. IPMDAR مخفف عبارت Integrated Program Management Data Analysis Report است.
این قالب پروژه مورد نیاز وزارت دفاع ایالات متحده است. برای کاربرانی که نیاز به استفاده از این نوع فایل دارند، این افزودن باعث صرفه جویی در زمان میشود.
گزینه های بیشتر هنگام وارد کردن داده های XML
یکی دیگر از تغییرات P6 22.12 به شما امکان میدهد گزینههای بیشتری را هنگام وارد نمودن در فایلهای پروژه XML داشته باشید. هنگامی که یک فایل XML را به P6 وارد مینمایید میتوانید دقیقاً چه دادههایی را برای وارد نمودن به پایگاه داده انتخاب نمایید.
به عنوان مثال، اگر پروژه وارد شده شما از منبعی استفاده مینماید که قبلاً در پایگاه داده است، میتوانید انتخاب نمایید که آیا آن داده را به عنوان یک منبع جدید وارد کنید یا خیر. این کار از طریق Import Templates انجام میشود. به طور پیش فرض، برنامه هنگام وارد نمودن، الگوی Import پیشفرض را انتخاب مینماید. با این حال، میتوانید این الگو را ویرایش نموده و یا در صورت نیاز الگوهای جدیدی ایجاد نمایید. الگویImport پیشفرض دارای برنامهای است که اگر فایل XML با آن مطابقت داشته باشد، تمام دادههای موجود را در پایگاه داده نگه میدارد.
P6 22.12 تغییرات جزئی را در قالب هایImport ایجاد نمود. اکنون گزینههایی برای تقویم منابع و مدیران مسئول دارید که هر دو قبلاً در دسترس نبودند. کاربران اکنون می توانند انتخاب نمایندکه آیا تقویم منابع و مدیران مسئول خود را هنگام Import کردن، حفظ یا به روز نمایند.
